施工现场防水套管的安装看似简单,却常因细节把控不到位成为后期渗漏的隐患点。许多项目交付两三年后,防水套管周围出现水渍、墙面返潮,追根溯源往往是安装时某个环节打了折扣。结合02S404图集与多年施工反馈,我们整理出以下实操中容易忽视的关键控制点。
一、防水套管长度:不是“埋进去就行”
施工队常犯的一个错误:防水套管长度按墙厚下料,忽略了两侧装饰层厚度。规范要求防水套管须冒出墙面10-20mm,给抹灰收口留出余地。柔性防水套管穿墙处混凝土墙厚不应小于300mm,若墙体不足此厚度,须局部加厚,加厚范围应比翼环直径大200mm以上。否则法兰压盘无法完全贴合墙面,密封效果大打折扣。
二、防水套管安装时机:错过混凝土浇筑节点就晚了
防水套管应在钢筋绑扎阶段同步预埋,与结构钢筋焊接固定。工地常见“先留洞后埋管”的做法,在人防工程中是**禁止的。防水套管穿墙处如遇非混凝土墙,要改用混凝土墙并一次性浇筑,不允许后期开洞**。现场经验表明,预埋时焊接牢固,混凝土振捣时派专人看护,可有效避免防水套管位移。

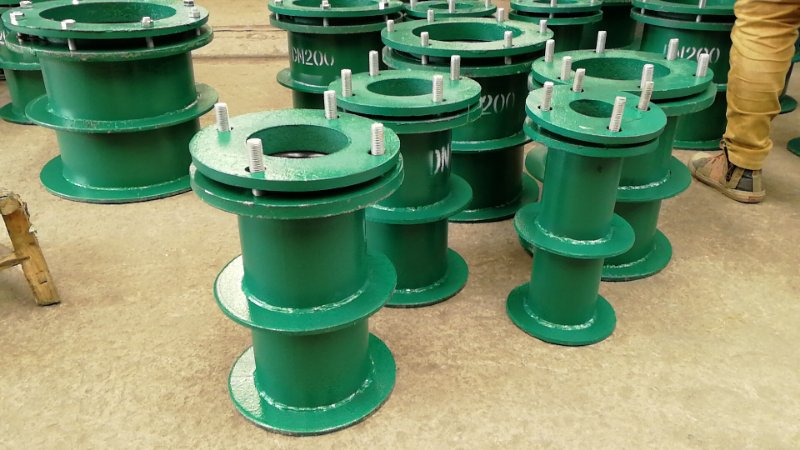

刚性防水套管图片
三、防水套管密封材料:油麻石棉水泥仍是经典
橡胶圈老化和填料松动是防水套管渗漏的主因。柔性套管靠橡胶圈密封,安装时密封圈直径应比间隙大2mm,法兰螺栓对角拧紧,确保受力均匀。刚性套管采用油麻打底、石棉水泥分层填塞,配比按水:石棉:水泥=1:3:7控制,填料长度不小于管径3倍且不少于100mm。现场常见用普通水泥砂浆代替石棉水泥的做法,短期不漏,两三年后收缩裂缝*然出现。

柔性防水套管图片
四、防水套管防腐处理:这道工序不能省
防水套管焊接完成后,焊缝和套管内壁须立即涂刷防锈漆两道。一些工地为赶进度,浇筑前漏刷或刷不到位,后期锈蚀从内部开始,几年后密封面破坏,渗漏难以根治。防腐漆干透后再浇筑混凝土,这是保证防水套管耐久性的底线。
五、选型判断:刚性还是柔性?看现场条件
设计图纸一般会明确防水套管类型,但现场情况变化时,施工人员要有基本判断能力。管道穿墙处有水泵等振动设备,或位于地震设防区,须用柔性防水套管。仅作管道保护、无位移可能的,刚性防水套管即可。有经验的做法是:拿不准时优先选柔性,成本略高但容错空间大。
防水套管安装看似小事,实则是考验施工队责任心的细节活。材料按图集选、长度按实际算、焊接按要求做、密封按配比来,这四个环节守住了,后期渗漏的概率就大大降低。奥凡环保科技提供与02S404图集完全对应的全系列产品,也可针对现场特殊情况提供选型建议,确保每一道穿墙管都经得起时间检验。
数据来源
[1] GB50208-2011地下防水工程质量验收规范 https://gf.cabr-fire.com/m/article-9977.htm
【相关文章推荐:防护密闭套管怎么套定额】
【相关文章推荐:02S404柔性防水套管安装时须注意的两个核心要点】
【相关文章推荐:非标防水套管安装有哪些注意事项?一文告诉你】

豫公网安备 41018102000158号
在线客服
