人防电气密闭钢管是管道穿越人防围护结构时的关键防护部件,其定额套用的准确性直接关系到工程造价合规性和工程防护效能。本文依据GB50856-2013《通用安装工程工程量计算规范》、国家人防工程标准定额站发布的相关规范,以及各省市人防工程专用定额,对电气密闭钢管的定额范围、专业优先顺序、施工要点进行系统梳理。
一、定额套用的核心原则
(一)专业优先级:电气册优先于人防专用定额
电气密闭钢管的定额套用应严格遵循以下顺序:
| 优先级 | 定额类型 | 适用说明 |
|---|---|---|
| 第一优先 | 当地人防工程专用定额中的“人防电气密闭套管安装”子目 | 多数省市有人防工程专用定额(如《人民防空工程预算定额》),按公称直径直接套用对应规格子目 |
| 第二优先 | 电气专业定额册中的“钢管敷设”+“一般铁构件制作安装” | 当无专用人防定额,或仅使用通用安装定额时,套用钢管敷设子目,密闭肋按铁构件制作单独计算 |
| 第三优先(不推荐) | 给排水专业刚性防水套管子目 | 仅在电气专业内确实无合适子目时,才可借用给排水专业的相近定额,但需据实调整主材名称和单价 |
(二)专业守则:电气穿墙管遵循电气专业规定
人防电气配管穿越人防墙体时的密闭处理,其预留密闭穿墙管应严格遵循电气专业的规定。如果电气专业内确实没有特定的人防穿墙管定额,可以参考实际需求考虑借用相近专业的定额,但不可忽略密闭肋单独计量。
(三)严禁直接套用普通穿墙钢套管
普通穿墙钢套管子目缺少翼环、密闭肋等防护结构,综合单价明显偏低,套用错误将导致造价与施工实际严重不符。人防电气密闭钢管的定额套用遵循的优先级是:有人防专用定额时,优先套用人防定额;无专用定额时,参照给排水专业刚性防水套管子目或电气专业钢套管子目进行换算。

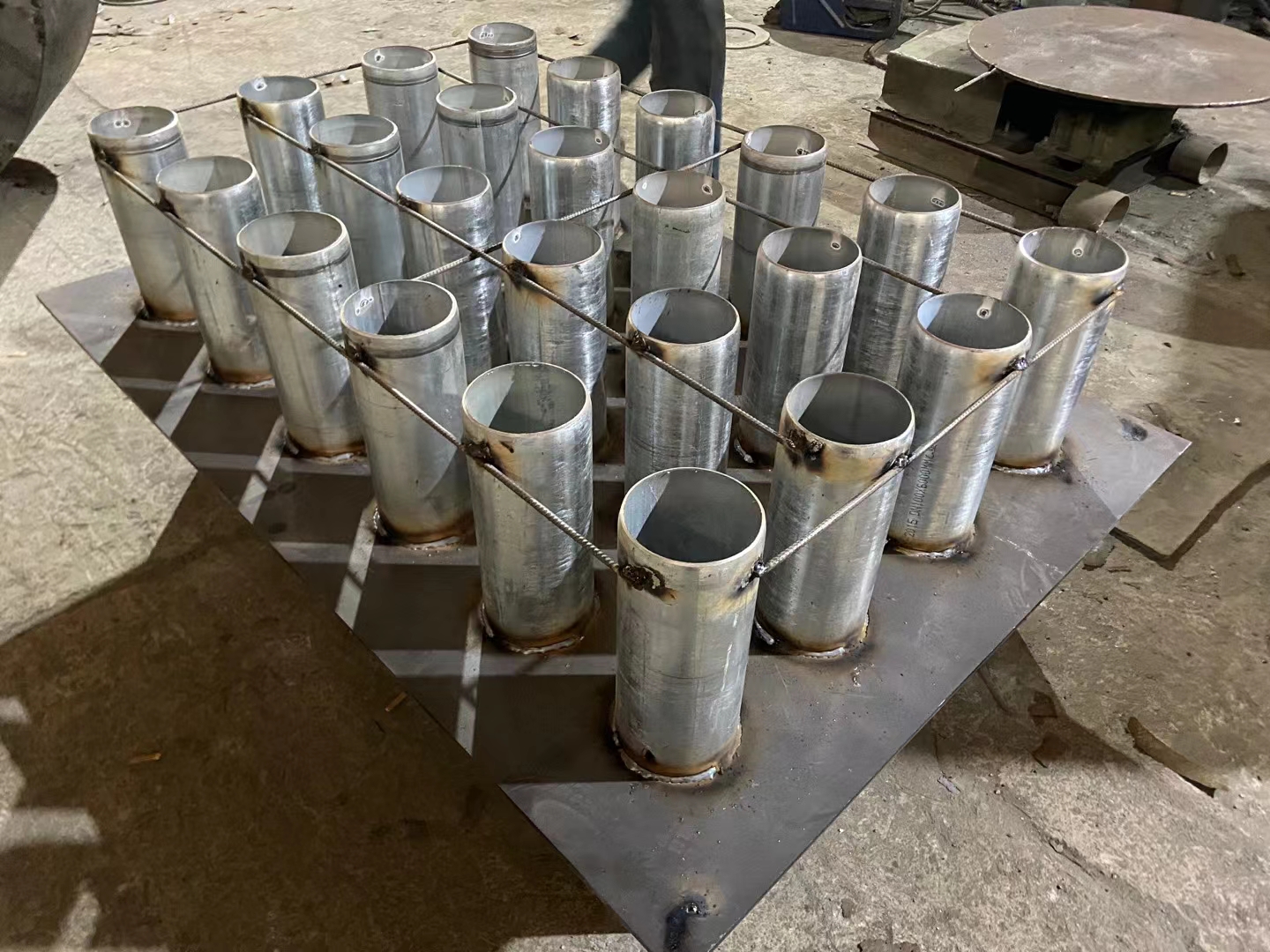

人防电气密闭钢管图片
二、电气专业人防密闭套管的定额套用方法
(一)电气专业定额册的套用方法
当无专用人防定额或采用通用安装定额时,电气专业人防密闭套管的定额套用采用两步法:
1. 钢管敷设子目
按钢管材质(热镀锌钢管)、直径、敷设方式(暗敷/明敷)套用电气定额中的钢管敷设子目,以“m”为计量单位延长米计算。如果设计要求加装密闭肋,需增加以下工序。
2. 密闭肋单独计算
因套管内密集肋已在钢管外形成构件,应按密闭肋重量套用“一般铁构件制作安装”定额。密闭肋重量可按图纸设计或图集要求**计算。若当地无专门子目,可参照法兰焊接子目,通过定额材料换算处理。
三、人防电气配管密闭肋的处理原则
(一)专业归属
密闭肋是焊接在人防密闭套管翼环上的重要部件,采用热镀锌钢管和密闭肋,采用双面满焊。为满足人防墙的防护密闭要求,布线时除预埋穿墙管外,还应在人防墙两侧设防护密闭接线盒。穿墙钢管与密闭肋应双面满焊,同时密闭肋厚度、翼高等须符合RFJ01-2015等规范要求。
涉及焊接密闭肋的穿墙线管(通常为热镀锌钢管),套用电气专业定额,不得直接套用给排水定额。焊接密闭肋如已经采用专用子目,不*再单独套“一般铁构件制作”。
(二)密闭肋钢板厚度与翼高标准
| 技术参数 | 规范要求 | 说明 |
|---|---|---|
| 给水/通风管翼环厚度 | 不小于10mm | RFJ01-2015第7.6.3条 |
| 电缆管翼环厚度 | 不小于5mm | RFJ01-2015第7.6.3条;高标准工程建议≥10mm |
| 翼环高度(翼高) | 不小于50mm | RFJ01-2015第7.6.3条 |
四、按工程分类选择定额
(一)人防工程电气密闭套管
套用流程如下:
| 步骤 | 操作 | 说明 |
|---|---|---|
| 第1步 | 按电气密闭套管安装位置选子目 | 区分“穿墙密闭套管”和“穿楼板密闭套管”(穿楼板因需额外防水,单价略高) |
| 第2步 | 按公称直径对应规格 | DN80人防电气密闭套管直接套用“人防电气密闭套管安装 DN80”子目 |
| 第3步 | 检查配件、焊材与辅材 | 子目已包含止水翼环、法兰盘、密封胶条等配件安装,无需单独套取“配件安装”子目 |
(二)普通建筑防水密闭套管(如地下室、卫生间)
普通建筑中用于潮湿环境的电气密闭套管(带止水翼环),可套用《通用安装工程定额-给排水、采暖、燃气工程》中的“刚性防水套管安装”子目。需要注意的是,虽然属于电气系统,但防水套管子目多在给排水定额中列项。
五、常用定额子目编码对照表
| 类型 | 制作子目编码 | 安装子目编码 | 适用条件 |
|---|---|---|---|
| 柔性密闭套管 | 6-2919~2935 | 6-2936~2944 | 有震动或高防水要求的管线(直径50~1000mm) |
| 刚性密闭套管 | 6-2945~2961 | 6-2962~2970 | 一般防水要求的管线(直径50~1000mm) |
| 一般密闭套管 | 6-2971~2980 | 6-2971~2980 | 直径50~500mm的中小型管线 |
| 焊接钢管套管 | 8-23~8-35 | 同上(含安装) | 给排水管道穿人防墙(含焊接,直径32~400mm) |
说明:上述编码以全国统一安装定额及《人民防空工程预算定额》为基准,各省市定额编号可能存在差异,应以当地现行定额版本为准。
六、规格与材质的确定
(一)规格依据
定额子目按“所选套管的公称直径”套用,而不是按线缆直径套用。例如,线缆布线选用DN50人防电气密闭套管,套用DN50相应子目,设置选型如下:
| 型号类型 | 推荐子目 | 调整系数 |
|---|---|---|
| A型 | 执行对应公称直径的人防密闭套管制作、安装定额子目 | 不乘系数 |
| B型 | 执行对应公称直径的人防密闭套管制作、安装定额子目 | 综合单价×1.3 |
| C型、D型 | 制作执行人防工程刚性密闭套管制作定额子目;安装执行刚性防水套管安装定额子目 | 制作×0.7,安装×1.3 |
| E型、F型 | 制作执行人防工程刚性密闭套管制作定额子目;安装执行刚性防水套管安装定额子目 | 安装×1.3 |
(二)材质调整
如果定额子目默认材质为普通碳钢,而实际使用不锈钢、镀锌钢等高价材质,需在“材料价差调整”环节补充差价(按实际采购价与定额基价的差额计算)。
七、成品与现场制作的计价差异
成品采购与现场制作两种模式,计价逻辑截然不同:
| 计价模式 | 套用方法 | 调整系数 |
|---|---|---|
| 现场制作 | 须分别套用“密闭套管制作”和“密闭套管安装”两项子目 | 按材定系数,制作包含下料、翼环焊接、挡板成型;安装包含定位固定与密封 |
| 成品采购 | 仅套用安装子目,套定额乘以系数0.2,主材另计 | 人防穿墙套管为成品时,定额乘以系数0.2,人防穿墙套管价值另计 |
系数0.3或0.2的两类资料中,目前电气专业行业通用系数为0.2。
如在成晶采购模式计取了主材价格,则还需注意制作定额中的主材费不要重复计算。当套用制作和安装两个子目时,安装子目中的主材费应相应删除。
八、施工核心要点
(一)材料标准
电气预埋管线应选用管壁厚度不小于2.5mm的热镀锌钢管;核5级及以上人防工程需≥3mm。严禁使用PVC等非金属管材穿越人防围护结构。
(二)焊接要求
与密闭肋之间的连接须双面满焊:焊缝饱满、平整、光滑,无夹渣、气孔、裂纹等缺陷。
(三)密闭盒设置
电气管线穿越人防密闭隔墙,需在两侧设置防护密闭接线盒。线管穿墙后在密闭盒内进行接线,**墙体防护性能不被破坏。
(四)出墙长度
电缆、电线密闭穿墙短管两端伸出墙面的长度宜为30-50mm;通风穿墙短管伸出长度应大于100mm。
(五)密封处理
施工前套管内应填满锯末或编织袋并用胶带封死,防止水泥浆进入。套管与管道之间的间隙应填充密实。
(六)禁止后开孔
施工不可逆,须在混凝土浇筑前完成套管预埋固定。严禁在墙上或模板完工或结构完工后在钢筋混凝土墙壁上开孔。
人防电气密闭钢管定额套用是造价和施工中的关键环节。在操作中务*注意:
套用优先级:有人防专用子目时优先选人防定额;其次选电气册钢管敷设+铁构件制作;最后再考虑借用给排水防水套管子目
专业规范:电气穿墙管遵循电气专业规定,不混用给排水专业刚性防水套管主材计算规则
材质合规:热镀锌钢管壁厚≥2.5mm(核5级≥3mm),严禁使用PVC管
成品采购计价:成品采购时,人防穿墙套管为成品时套定额乘以系数0.2,管材费另计
密闭肋单独计量:当无专用子目时,密闭肋应按重量套“一般铁构件制作”,或参照法兰焊接等相应子目处理
地区定额差异:严格执行项目所在地**人防定额版本(如山东省202**费用规则、广东省专用人防子目等)
奥凡环保科技作为专业防水套管生产厂家,致力于提供高品质的人防套管产品和专业技术服务。我们严格遵循规范和标准,**产品符合**安装质量标准,助力人防工程建设安全**。
【相关文章推荐:人防密闭套管穿越顶板的做法】
【相关文章推荐:人防密闭肋怎么套定额】
【相关文章推荐:人防电气套管技术交底规范】
